阳江日报讯(记者/陈思捷 通讯员/倪常健 乔楚涵)日前,记者从三峡新能源阳江发电有限公司了解到,省重点工程——三峡阳江青洲五七期海上风电项目162套基础沉桩施工全部完成,为项目后续施工和全容量并网打下坚实基础。

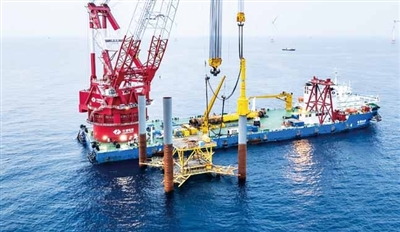

三峡阳江青洲五七期海上风电项目位于广东省阳江市阳西县南侧海域,装机容量200万千瓦。由于水深条件复杂,南海海况多变,施工窗口期较短,施工作业难度大、要求高。自开工建设以来,项目团队围绕海上作业特点,提前统筹船机资源,锁定多艘高性能浮吊船,高峰期同步开设5个基础施工作业面。其中,“华商龙”号单机位沉桩作业施工时长达24小时,创造单月沉桩18套的纪录。在供货保障方面,项目通过调配万吨级运输驳船,单船最多可同时装载3套钢管桩,确保桩基供应与现场作业无缝衔接,有效提升了整体施工效率。
作为广东海域海上风电规划的重要组成部分,三峡阳江青洲五七期项目总装机规模大,建成后将向粤港澳大湾区输送稳定清洁电力,助力区域能源结构优化与绿色低碳转型。该项目在复杂海洋环境下的高效推进,也为国内类似海域条件的大型海上风电项目建设积累了工程经验。
据了解,随着基础沉桩全部完成,项目将全面转入上部风机安装、海缆敷设及调试等后续施工阶段。下一步,三峡新能源阳江发电有限公司将持续锚定三峡集团“海上风电引领者”战略,聚焦关键路径、压实各方责任、强化协同联动,统筹推进项目各项施工任务安全有序开展,为“十五五”海上风电高质量发展贡献力量。
